龙核先锋 | 周阳:攻坚4个月,啃下核岛负挖“硬骨头”
白龙核电项目建设全面启动以来,各区域施工安全有序推进,这离不开一群默默付出的龙核先锋。他们冲在最前面,干在最难处,用行动诠释责任,用汗水书写坚守。自本期起,公司官微重磅推出《龙核先锋》专栏,零距离走进白龙核电一线建设者,见证严谨细致的榜样力量如何凝聚成大国核电建设的硬核担当。
本期,一起看白龙核电项目1号核岛FCD攻坚先锋队队员周阳,如何与团队攻坚克难,确保1号核岛负挖工作高质量完成的故事。
在广西白龙核电项目1号机组核岛区域施工现场,每天都能看到一个忙碌的身影,穿梭于排桩支护作业面、锚索张拉试验区、基坑分层开挖区等关键施工区域。他就是广西核电工程处核岛施工科周阳。
锚定目标,攻克技术难题
周阳与先锋队的合影(右四)
在核岛FCD之前,需要完成人员和机械准备、设计图纸发布、施工方案编制、核岛负挖验槽通过、接地垫层防水施工、钢筋绑扎及模板支设等一系列复杂的准备工作。其中核岛负挖,是整个工程的第一个关键节点,直接关系到后续施工的安全性与稳定性。
为高质量实现白龙核电项目1号机组核岛年内FCD目标,广西核电党委集结精锐力量,成立了1号核岛FCD攻坚先锋队。作为攻坚先锋队的一员,自2024年12月30日1号核岛负挖启动以来,周阳便全身心投入到这场攻坚战中。面对12.2米深的基坑土石方挖运、137根灌注桩的施工、92根预应力锚索的安装等任务,他严格按照施工技术规范,盯紧每一个环节、抓实每一个细节,确保工程质量和施工安全。
周阳与先锋队的合影(第一排右一)
白龙核电项目的地质条件对基坑边坡稳定性和施工安全都提出了要求。特别是在92根预应力锚索钻孔施工过程中,由于地下水丰富,锚索成孔困难,周阳和团队多次组织专家、设计院、施工单位研究办法,反复计算寻求最佳解决方案。最终,通过调整锚索设计角度、缩短自由段长度,引入带护筒钻孔机等多种措施,成功攻克这一难题。
然而,新的问题又产生了。锚索张拉时,由于传统工艺效率低,存在应力损失大的问题。周阳和攻坚团队创新引入智能张拉设备和锚索轴力监测装置,成功将锚索张拉锁定至设计值范围内,顺利通过后续验收。
精准管控,筑牢施工防线
为确保核岛基坑安全等级达到国家一级标准,周阳协同团队、参建单位严格执行“排桩+锚索”复合支护设计方案。在他看来,“核岛基坑负挖不仅是工程建设的第一步,更是承载着‘国之重器’安全根基的关键战役。”为此,他和团队建立了一套完整的边坡稳定性动态监测方案,采用仪器位移监测、锚索内力监测与人工巡检相结合的“三校验”模式,在关键位置布设了54个位移监测点、4个地下水位监测点、23个锚索应力监测点,累计采集数据超过7800组,精准到毫米级。
凭借这套科学系统的监测机制,周阳和他的团队成功预警并处置了2次局部水平位移风险和1次地下水位异常情况,保障了整个基坑直立边坡的稳定性与负挖施工的安全性。

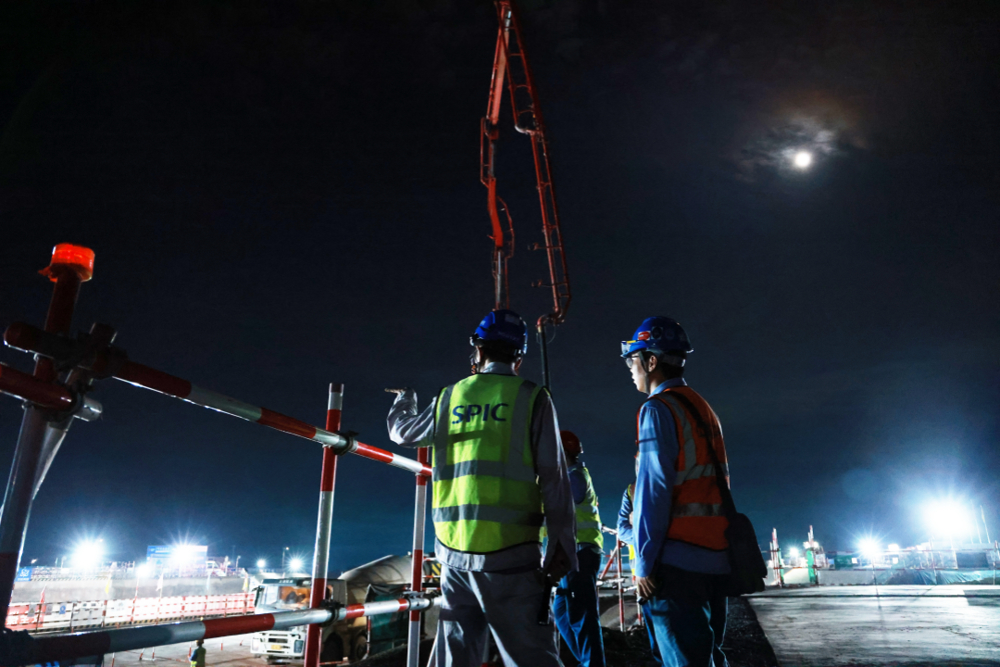

周阳正在查看核岛基坑垫层浇筑(左一)
扎根一线,尽显先锋本色

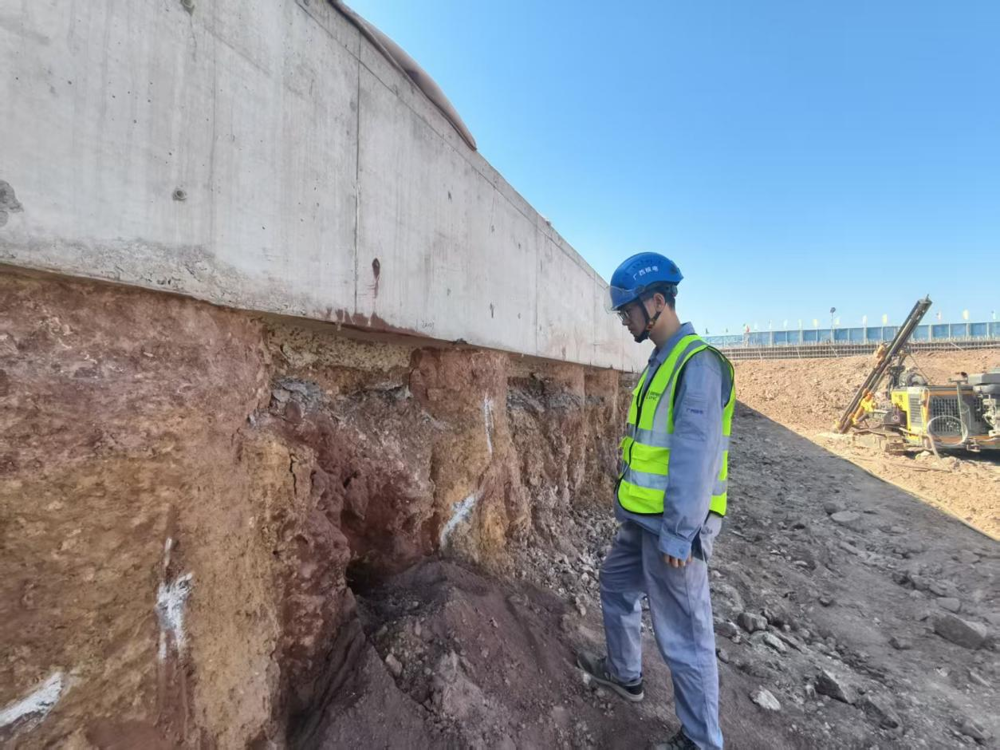

查看基坑直立边坡稳定性
2016年,周阳从大学毕业后就进入核电行业工作。多年来,他扎根一线、不断成长,先后参与过AP1000、M310、VVER等多种堆型建设,在徐大堡核电站、田湾核电站、金七门核电站、海阳核电站都留下了踏实的足迹,如今他已成为白龙核电项目1号机组核岛建设中的骨干力量。
今年春节前夕,在工作之余,周阳抽空完成了个人终身大事,组建了温馨的家庭。然而,面对刚刚开始的新生活,他依然选择把更多时间留给施工现场。春节期间,他坚守在核岛负挖施工一线,每天巡检查看基坑边坡稳定性,动态监测预警,确保项目建设稳步推进、核岛负挖高质量如期完成。
在他和团队的努力下,历时近4个月,白龙核电项目1号核岛基坑累计完成土石方开挖6万余立方米,支护结构安全牢固,近4000平方米基底清槽工作顺利完成。目前,已迈入底板施工准备阶段。
进入核岛施工新阶段,周阳依然没有丝毫懈怠。每天准时出现在核岛施工区域,细心检查每一处施工作业面,确保施工单位严格按照标准将基坑填平补齐,开展下垫层施工、防水卷材施工等底板施工准备工作,为年内高质量实现白龙核电项目1号机组核岛FCD目标夯实准备。
从一名普通技术员成长为核岛施工的骨干力量,周阳把青春和热情都投入到了核电建设一线。他不说大话,不讲空话,只是默默地干、认真地拼。正是有了这样一批扎根一线、勇于担当的建设者,白龙核电项目的蓝图,正在一步步变为现实。
