龙核先锋 | 张庆岳:场平施工的“管理达人”
2024年12月30日,白龙核电项目一期工程主厂区完成场平施工,1号核岛启动负挖,标志着项目建设迈出坚实一步。
这段看似普通的文字背后,藏着一场又一场硬仗。张庆岳是这场“战役”的主力之一。作为白龙核电项目场平施工管理的主要负责人,他在短短三个月内,带领团队完成了土石方挖运260余万方、回填130余万方的任务,在灌木丛生的荒地上,为白龙核电项目开辟出一片平整、规范的建设阵地。

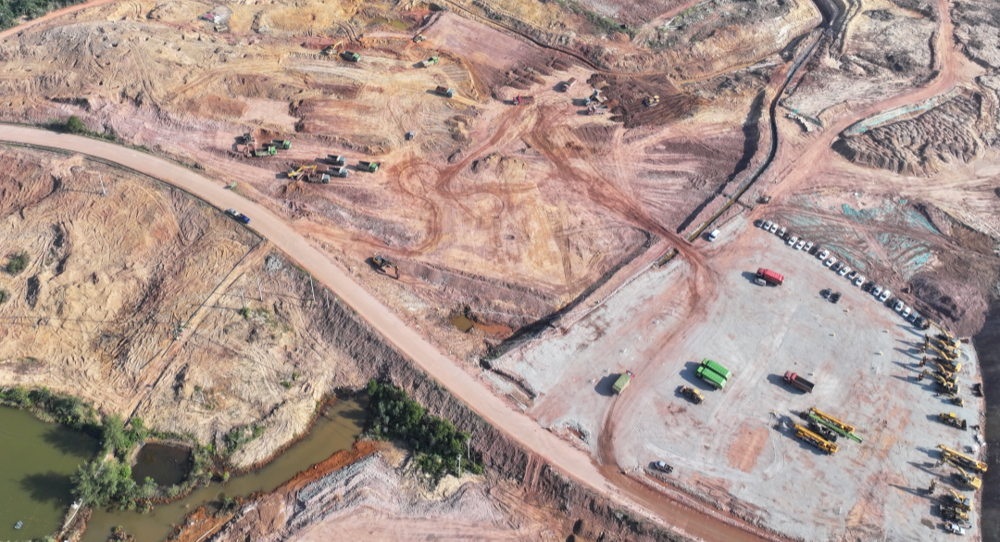

正在进行场平的一期工程主厂区,摄于2024年11月7日
从荒地理出施工路径
白龙核电项目建设启动初期,摆在张庆岳面前的是一块“烫手山芋”:任务繁重、地形复杂……面对这些棘手问题,他选择迎难而上,一项项抓落实,一步步往前推。
张庆岳与青年突击队的合影(右一)
作为项目建设的第一步,场平不仅要为后续主体工程提供作业平台,还要满足搅拌站、模块拼装场地等多个配套区域的施工需求。他没有急于开工,而是先理清思路,明确各子项建设需求,梳理哪些地块具备先行施工条件,制定出清晰的施工路径图。
于是,他带着图纸,一遍遍对厂区地形进行细致的勘察,一次次穿行在灌木丛之间、攀爬至高处俯瞰全景,全面掌握白龙核电厂区的地形资料。
通过扎实的前期准备,他逐步理顺了厂区场平1000余亩土地的施工逻辑,为后续大规模作业提供了有力支撑。
梳理图纸,制定施工路径图
在挑战中完成目标
场平清表是复杂且容易被低估的环节。白龙核电项目一期工程主厂区内分布着大量灌木丛、临时构筑物以及各类管线,地势高低起伏,作业面分散,不仅影响机械调度,还给安全施工带来不小挑战。
一期工程正式获得国家核准后,张庆岳迅速启动场地清表工作。面对复杂的现场条件,他组织采取“分区推进、人机协同”的策略,协调多台大型机械分片区作业,同时安排人工配合清理死角,兼顾清表效率与质量。
更大的挑战接踵而至。距离一期工程建设动员会召开不足20天,10000余平米的场地清表、施工任务必须同步推进、限时完成。在这有限时间内,他制定详细施工计划,带领团队昼夜奋战,克服了工期紧张、台风“摩羯”影响等重重困难,有力保障了建设动员会顺利举办。
白龙核电项目一期工程建设动员会
2024年10月14日,随着一声巨响,白龙核电项目场平工程首次爆破作业圆满完成,标志着整个场平工程取得突破性进展。安全、精准爆破的背后,是他带领团队科学制定、严格执行施工方案,疏散场内及场外300米范围内人员、车辆,严密设置警戒并安排专人值守。他还推动制定标准化流程,为后续30余次爆破提供了可复制、安全性高的操作规范。
于统筹中提质增效
场平工程不仅体量大,还涉及多个子项交叉作业。拥有多年工程一线工作经验的张庆岳知道,要想把施工组织好、干得快,关键要从精细化管理和效率提升中寻找突破口。
张庆岳正在开展场平施工现场检查(右一)
横跨厂区的多条冲沟,是整个场平工程中不可忽视的难题之一。这些冲沟既是原始地形的自然排水通道,又恰好位于多个关键子项的基础位置,严重阻碍了场平施工和土方运输。他牵头开展细致的厂址周边排水结构调研,制定了周密的水路疏导方案,通过“边疏导边回填”的策略,将冲沟内的水流有效疏导至厂区周边,保障场平施工正常推进。
面对有限的工期窗口,他没有盲目增加人力设备,而是着力优化施工逻辑,探索高效管理模式。他根据工程进度和实际需求,合理安排机械和人员调度,确保每一台设备、每一个人员都能发挥最大效能,实现资源利用最大化。在他的统筹协调下,场平工程的效率得到了显著提升。
此外,他带领团队优先完成1号核岛、搅拌站及模块拼装场地、811子项等重点区域的场平工作,为1号核岛顺利启动负挖奠定坚实基础。
在追求效率的同时,他始终把安全和质量放在首位,牵头建立了严格的质量管控体系,从清表到回填,每个环节都安排专人跟踪检查,发现问题第一时间处理。通过严格的现场管理和数据化管控,确保了整个场平工程稳步推进、质量可靠。
随着工程建设不断推进,张庆岳的工作重点也不断拓展。除了负责一期工程临建区、厂前区的场平施工管理,他还全面投入到核岛土建及管道安装的关键工作中,持续推进1号核岛底板施工各项工作,全力保障FCD目标实现。
前方的路依然充满挑战,他相信,只要把每一项工作做实、做细、做到位,白龙核电项目争创国家优质工程金奖的目标一定能够实现。
