严阵以待 筑牢防线丨白龙核电项目全力应对台风“桦加沙”

来源: 发布时间:2025-09-26 浏览次数:

第18号台风“桦加沙”以台风级别登陆广东阳江市海陵岛,于9月25日6时30分前后在广西北海市沿海再次登陆,以每小时15至20公里的速度继续向偏西方向移动,强度逐渐减弱。

面对严峻的防台形势,广西核电始终坚持“人民至上、生命至上”理念,坚持“宁可十防九空,不可万一失防”的原则,迅速行动、周密部署,全面启动防台应急响应机制,全力以赴保障白龙核电项目人员安全和工程稳定。在各参建单位共同努力下,白龙核电项目平稳应对台风“桦加沙”考验,安全生产态势平稳,无受灾情况。

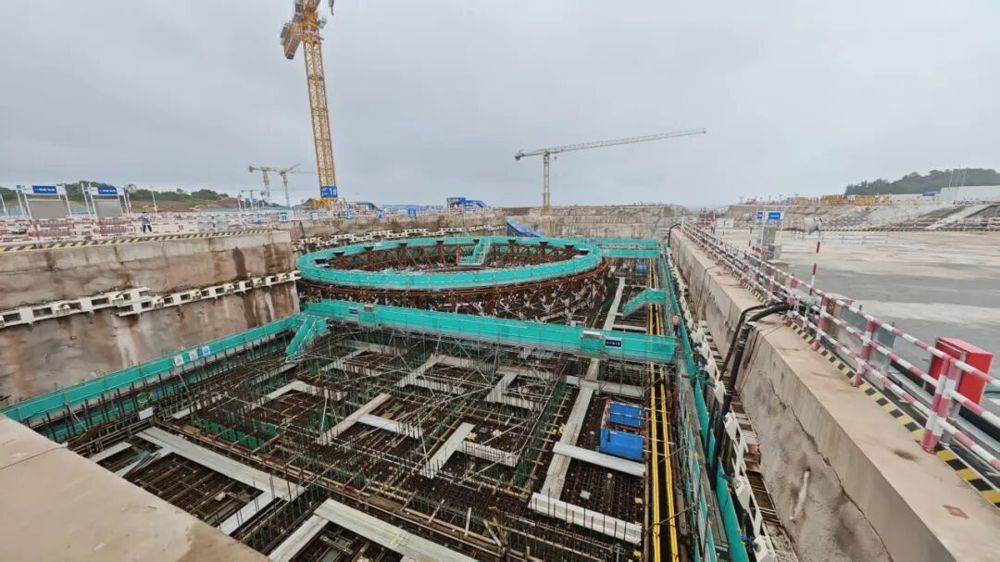

台风过后,1号核岛施工区域安全生产态势平稳

安全平稳的背后,是项目上下协同奋战的成效。面对台风“桦加沙”,公司与项目各参建单位闻“风”而动、迎“风”而上,从严从细落实各项防御措施,合力筑牢防台防线。

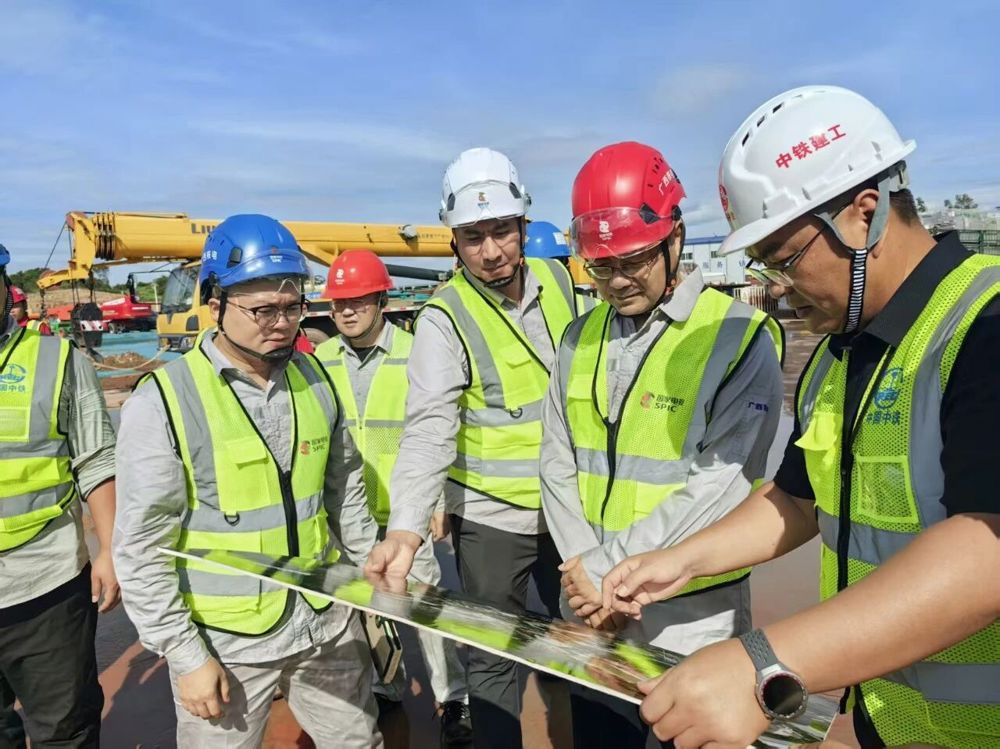

广西核电:

9月22日,公司党委书记、董事长丁维民主持召开“桦加沙”台风防御专题部署会,明确“零事故、保安全”目标,联合各参建单位,全面研判台风影响,明确职责分工,制定科学应对方案,确保各项防范措施落实到位。

连日来,公司联合各参建单位开展拉网式防台防汛专项检查,对施工现场、临时设施、关键设备及排水系统等重点区域进行全面排查,隐患立行立改;组织复核现场围栏、安全警示牌、脚手架、集装箱等防风加固情况,对大型机械设备及时实施趴杆处理,快速清理排水沟、沉淀池,确保排水畅通,为台风期间项目安全稳定打下坚实基础。

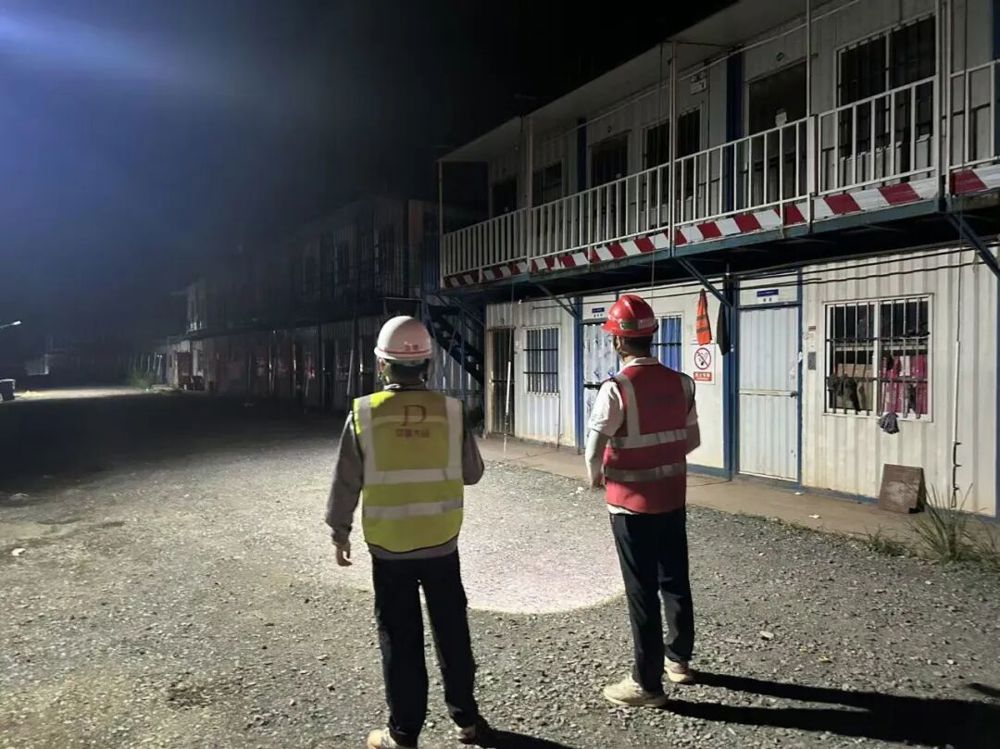

丁维民到“和美乡村”移民安置区开展防台安全专项检查

丁维民到厂前区及倒班检修宿舍开展防台安全专项检查

施工人员拆除白龙核电项目海工工程区域环境检测系统

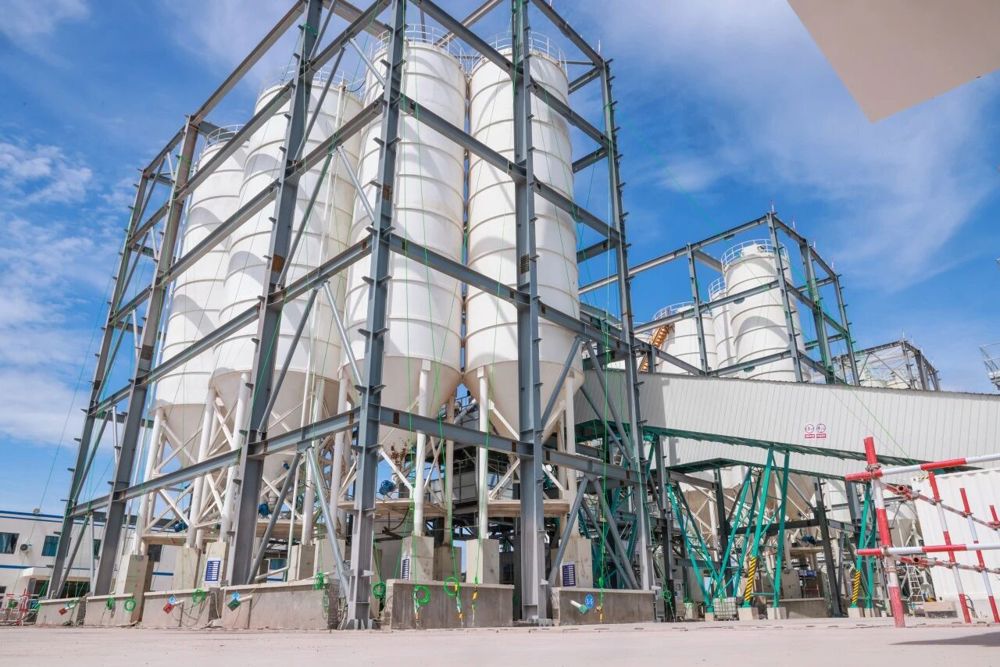

对白龙核电项目搅拌站进行缆风索加固

上海核工院白龙核电项目部:

召开防台工作落实汇报会,围绕应急“人、机、料、法、环”五大要素开展系统研判,梳理形成14项应急清单,将防台措施细化为可执行、可检查的具体任务,实现责任到岗、物资到位、措施到点。

中核华兴白龙核电项目部:

召开防台部署会,明确防控重点,由带班领导牵头组织,围绕1号核岛施工区域,辐射项目部及临建区,连续开展三轮现场排查整治。重点实施临时用房加固、非必要设施拆除、临时用电系统巡检等防护措施。台风影响期间,全面撤离非必要作业人员,仅保留应急值守队伍,确保现场安全可控。

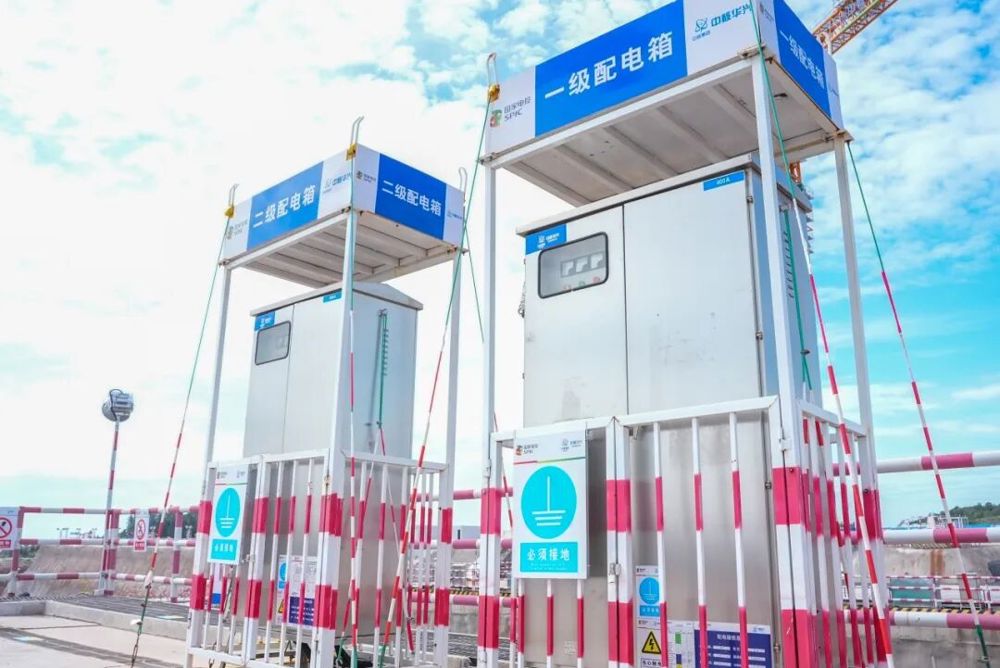

对配电箱进行加固

山东电建一白龙核电项目部:

全面落实防台措施,对各区域爬架网、围栏、标识标牌等逐一检查并加固,明确抽排水责任人及布设点位,落实24小时值班人员集结点和后勤保障安排。

加固爬架网及标示牌

浙江火电广西白龙核电项目部:

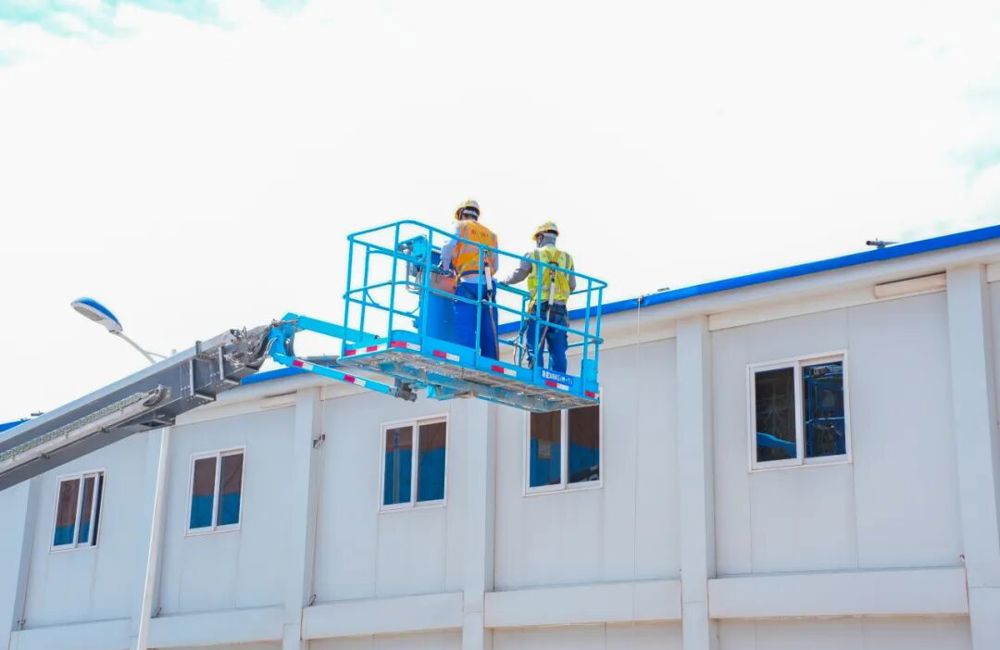

第一时间制定屋面防风专项方案,组建突击队迅速投入现场作业。围绕“筑牢屋面防线”目标,精准搭设沿屋面边缘脚手架,形成稳固围护框架,实现全方位覆盖防护;科学布设多组缆风绳,对脚手架及屋面关键部位实施双重加固,有效提升整体抗风性能,确保强风天气下屋面结构安全稳定。

对临时办公楼进行防台固定

中铁建工白龙核电项目部:

组织管理人员对施工现场和生活区开展防台安全检查,确保基坑排水畅通,临边材料清理完成。塔吊、履带吊、汽车吊等大型机械按要求降节、放臂并固定,零散物料捆扎牢固,组织撤离526名施工人员。

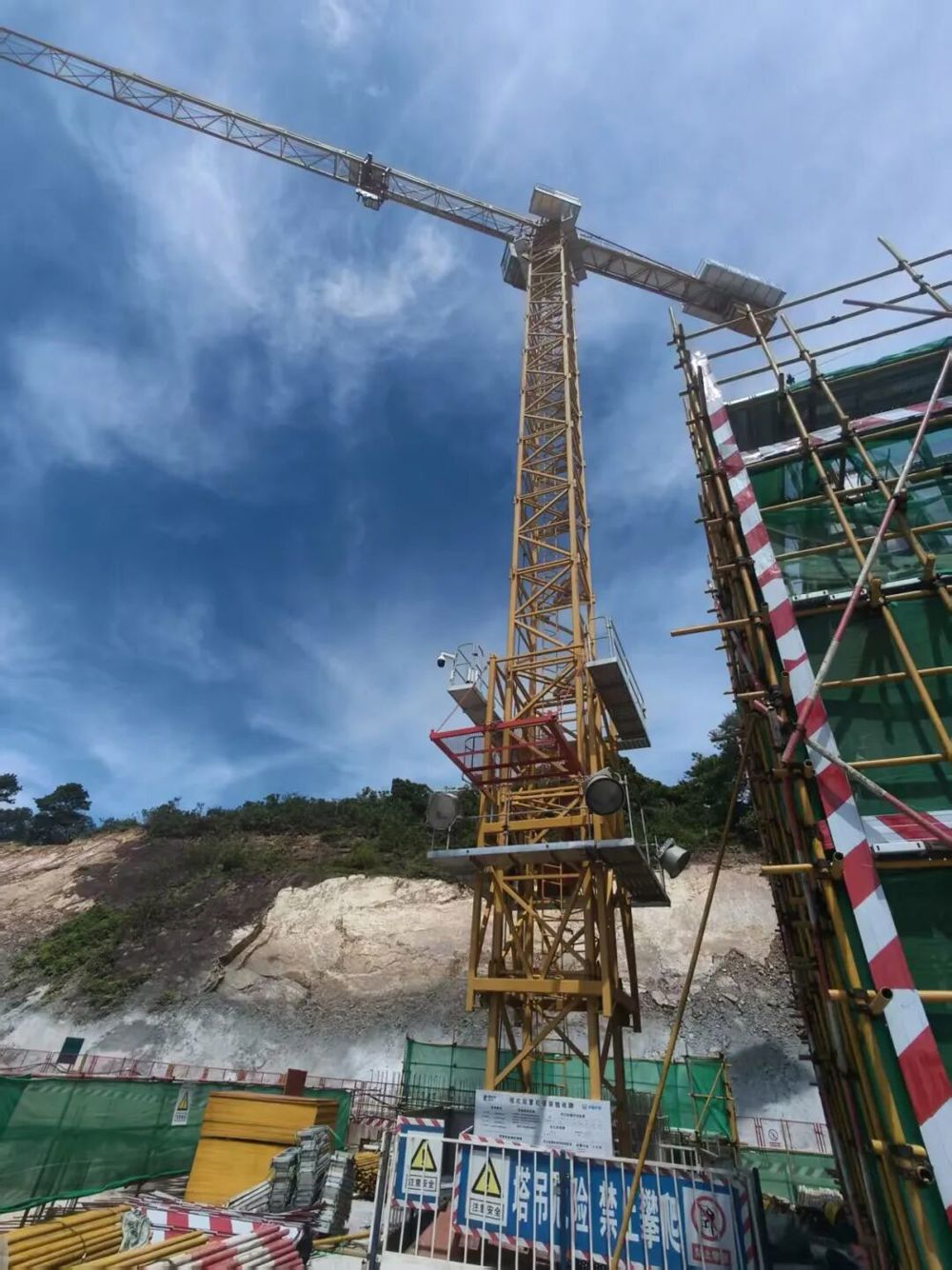

塔吊降节套架

中电建市政白龙核电项目部:

以线上预警和线下督导相结合的方式,实时传递台风动态,覆盖所有作业区域和人员。在全线重点施工区域布设气象监测站,联动临灾预警“叫应”机制,实现人员与设备快速撤离。台风过境期间,施工现场断电,应急队伍在安全区域24小时值守,配备铲车、发电机、防汛沙袋等抢险物资。

加固围挡

中铁二十一局白龙核电项目部:

项目部组织现场施工人员安全撤离,共撤离387人,其余留守人员转移至安全建筑物内。撤离前,对塔吊、脚手架、工人宿舍、户外堆放物料及警示牌、展示牌、围挡等设施进行防风加固;整理建筑材料和施工工具并采取绑扎、压重等措施进行牢固固定。

人员撤离后,对办公生活区进行再次排查

下一步,公司坚持 “退防不松劲、收尾不马虎”,联合各参建单位持续巡查现场,严格落实“不具备条件不复工”的管控要求,组织专业队伍全面检修,排查残留安全隐患,确保项目尽快恢复正常建设秩序。

×
